Kto robi projekt dachu i jak wybrać specjalistę bez ryzyka
Projekt dachu w Polsce najczęściej wykonuje uprawniony projektant z dyplomem politechniki architekt IARP lub konstruktor z uprawnieniami budowlanymi bez ograniczeń w specjalności konstrukcyjno-budowlanej bo to oni łączą znajomość norm PN-EN 1991, Eurokodu 1 i warunków technicznych z praktyką rynkową, której zwykły wykonawca pokrycia po prostu nie posiada. Sam rzemieślnik-dekarz potrafi ułożyć dachówkę, ale tylko uprawniony fachowiec może podpisać obliczenia statyczne, dobrać przekroje krokwi i wziąć odpowiedzialność za to, co przez następne trzydzieści lat będzie trzymało cały budynek. W tym tekście znajdziesz realne widełki cenowe na 2025 rok, konkretną listę pułapek, w które wpadają inwestorzy, oraz tabelę, która pozwoli ci w trzydzieści sekund ocenić, czy lepiej sprawdzi się klasyczna więźba, czy prefabrykowane wiązary kratownicowe.

- Ile kosztuje projekt dachu w 2026 roku
- Architekt czy konstruktor kto lepiej zaprojektuje dach
- Wiązary kratownicowe i więźba tradycyjna w projekcie dachu
- Najczęstsze błędy przy wyborze projektanta dachu
- Kiedy formalnie potrzebujesz pozwolenia, a kiedy wystarczy zgłoszenie
- Dokumentacja i formalności co musisz wiedzieć przed startem
- Dobór pokrycia kiedy zmiana wymaga wzmocnienia więźby
- Dokumenty potrzebne do zgłoszenia przebudowy
- Proces projektowy krok po kroku co dzień po dniu
- Kiedy kierownik budowy zastępuje projektanta i odwrotnie
Ile kosztuje projekt dachu w 2026 roku
Średnia rynkowa za dokumentację projektową dachu skończonego w 2025 roku oscyluje wokół 3 500 zł, ale widełki sięgają od 1 200 zł za prosty dach jednospadowy przybudówki do nawet 12 000 zł za mansardę z lukarnami i wielopoziomową więźbą. Cena rośnie skokowo, gdy pojawia się poddasze użytkowe, kominy, okna połaciowe w liczbie większej niż cztery albo gdy konstruktor musi uwzględnić strefę wiatrową II lub III wg PN-EN 1991-1-4.
Znaczenie ma nie tylko metraż, lecz przede wszystkim stopień skomplikowania połaci, rodzaj pokrycia i region. W Małopolsce i na Podkarpaciu, gdzie projektanci zmagają się ze stromymi dachami i dużym obciążeniem śniegiem (nawet 1,6 kN/m²), stawki bywają o 15-20% wyższe niż w zachodniopomorskim, gdzie norma śniegowa rzadko przekracza 0,9 kN/m². Region wpływa na koszty przez współczynnik kształtu, wymagający dodatkowych wzmocnień krokwi.
Aktualne ceny projektów według typu dachu
| Typ dachu | Cena projektu (zł) | Realizacja | Główne atuty | Ograniczenia |
|---|---|---|---|---|
| Jednospadowy | 1 200-3 500 | przybudówki, garaże, hale | minimalna bryła, szybki montaż | brak poddasza użytkowego |
| Dwuspadowy | 1 500-4 000 | domy jednorodzinne do 200 m² | niska cena, proste obliczenia | ograniczona kubatura poddasza |
| Kopertowy (czterospadowy) | 3 000-7 000 | wille, rezydencje | estetyka, odporność na wiatr | +30% materiału w kalenicy |
| Wielospadowy | 4 000-9 000 | duże obiekty, dworki | elastyczność aranżacyjna | skomplikowane obliczenia węzłów |
| Płaski | 2 500-6 000 | nowoczesne domy, budynki komercyjne | taras użytkowy, prosty montaż PV | odwodnienie, ryzyko zastoisk |
| Mansardowy | 5 000-12 000 | zabytki, poddasza pełnej wysokości | maksymalna powierzchnia użytkowa | wymaga wzmocnień, ciężka konstrukcja |
Podane kwoty obejmują zazwyczaj inwentaryzację, obliczenia statyczne, dobór materiałów, wizualizację 3D oraz kosztorys inwestorski. Za sam kosztorys osobna firma żąda od 600 do 1 500 zł, ale w pakiecie z projektem schodzi on znacznie taniej, bo dane wejściowe są już w pamięci komputera.
Mini-kalkulator kosztów dla inwestora
Sprawdzony wzór, którym posługują się doświadczeni kierownicy budowy, wygląda następująco: cena projektu = powierzchnia rzutu dachu [m²] × stawka bazowa [zł/m²] × współczynnik skomplikowania. Stawka bazowa wynosi około 25 zł/m², a współczynnik rośnie od 1,0 dla dachu dwuspadowego przez 1,3 dla kopertowego do 1,8 dla mansardowego z lukarnami. Dla domu 150 m² z dachem kopertowym daje to 150 × 25 × 1,3 = 4 875 zł, co pokrywa się ze środkiem tabeli.
Przy dachu płaskim warto pamiętać, że stawka rośnie o dodatkowe 800-1 200 zł za projekt odwodnienia oraz spadków, ponieważ każdy milimetr źle wyliczonego spadku przekłada się na kałuże, których pozbycie się wymaga rozbiórki połaci. To właśnie dlatego doświadczeni projektanci traktują dach płaski jako inżynierię wodną z dachem na wierzchu, nie na odwrót.
Uwaga. Najtańsza oferta rzadko oznacza realne oszczędności. Projekt dachu za 1 200 zł przy domu 150 m² to zwykle znak, że ktoś pominął obliczenia śniegowe lub wiatrowe albo użył gotowych szablonów bez analizy konkretnej działki. Różnicę między tanim a rzetelnym projektem poznasz dopiero po pierwszej zimie z nawisem śnieżnym albo po pierwszym orkanie.
Architekt czy konstruktor kto lepiej zaprojektuje dach
Odpowiedź zależy od tego, co rozumiesz pod hasłem „zaprojektować dach”. Architekt IARP odpowiada za bryłę, spadki, dobór pokrycia i dopasowanie dachu do kontekstu działki. Konstruktor z uprawnieniami bez ograniczeń w specjalności konstrukcyjno-budowlanej odpowiada za to, czy ta bryła w ogóle utrzyma się nad głową domowników. W praktyce najlepsze projekty powstają, gdy obaj specjaliści pracują w jednym zespole albo gdy projektant łączy oba kompetencje.
Uprawnienia budowlane wydawane po zdaniu egzaminu przed Okręgową Komisją Kwalifikacyjną pozwalają konstruktorowi podpisać obliczenia statyczne bez udziału architekta. To ważne, bo kierownik budowy przyjmie tylko taki projekt, w którym pod rysunkami stoi pieczątka z numerem ewidencyjnym i podpis osoby z uprawnieniami. Architekt bez uprawnień konstrukcyjnych musi zlecić obliczenia komuś z zewnątrz, co wydłuża proces o dwa do czterech tygodni.
Kiedy wystarczy sam architekt
Architekt IARP bez dodatkowego konstruktora wystarczy przy prostej bryle dwuspadowej, gdzie pokrycie waży poniżej 55 kg/m², a rozstaw krokwi trzyma się standardowych 80-90 cm. W takiej sytuacji rola sprowadza się do rozrysowania połaci, dobrania warstw i przygotowania wizualizacji 3D, co architekt zrobi sprawniej niż konstruktor, którego narzędzia nie zawsze obsługują renderingi materiałowe.
Jeśli jednak planujesz dach kopertowy z lukarnami, okna połaciowe narożne albo poddasze użytkowe powyżej 120 m², sam architekt nie wystarczy. Potrzebujesz konstruktora, który sprawdzi węzły, dobierze przekroje krokwi, wymiaruje jętki i miecze oraz narysuje schemat rozkładu sił. Architekt w tym układzie zajmuje się formą, konstruktor treścią nośną.
Kiedy warto zatrudnić obu
W willach z dachami wielospadowymi, mansardowych i tam, gdzie klient wymaga indywidualnej geometrii, najlepiej zatrudnić zespół, w którym architekt prowadzi spójność stylistyczną, a konstruktor weryfikuje każdy pomysł pod kątem statyki. Koszt takiej współpracy rośnie o 20-30% w stosunku do jednego fachowca, ale zyskasz spokój i projekt przygotowany do obrony przed nadzorem budowlanym bez poprawek.
Warto szukać pracowni, które w cenniku mają wprost wpisane dwie pieczątki: architektoniczną i konstrukcyjną. To zwykle gwarantuje, że obliczenia nie powstały w pięć minut z gotowego szablonu, lecz zostały wykonane w programie typu MiTek lub Pamir z uwzględnieniem konkretnej strefy obciążeń. Certyfikat C24 dla drewna konstrukcyjnego (wytrzymałość na zginanie 24 N/mm²) to absolutne minimum, poniżej którego nie schodzimy w poważnych projektach.
Cechy dobrego projektanta jak je zweryfikować
- Numer uprawnień budowlanych widniejący w Centralnym rejestrze osób posiadających uprawnienia budowlane, wpis do Izby Inżynierów lub Izby Architektów, polisa OC projektanta z sumą gwarancyjną minimum 50 000 euro.
- Przynajmniej pięć zakończonych realizacji o podobnej skali, co potwierdzisz na podstawie portfolio albo wizji lokalnej na budowie.
- Gotowość do spotkania na działce, ponieważ żaden projekt nie powstaje bez analizy gruntu i nasłonecznienia.
- Transparentny cennik z rozbiciem na etapy, bez ukrytych opłat za kolejne wersje rysunków.
- Umowa precyzyjnie wskazująca liczbę poprawek w cenie, termin zwrotu dokumentacji i zakres rysunków wykonawczych.
Odpowiedzialność za projekt dachu spoczywa na osobie, która podpisała obliczenia. Imienna pieczątka z numerem uprawnień jest dokumentem, bez którego cały wysiłek inwestora nie ma wartości prawnej, ponieważ kierownik budowy nie zgłosi budowy bez kompletnego projektu.
Wiązary kratownicowe i więźba tradycyjna w projekcie dachu

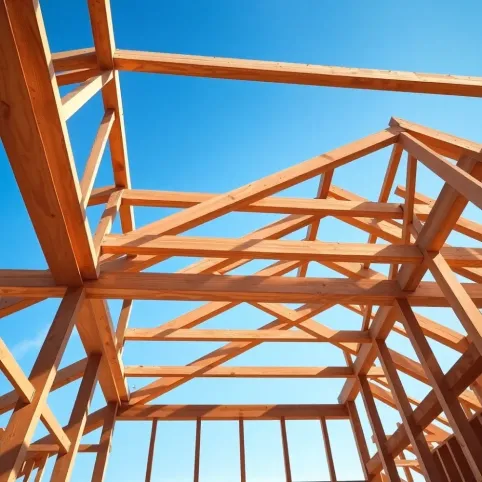

Wybór między klasyczną więźbą a prefabrykowanymi wiązarami kratownicowymi to dziś najważniejsza decyzja konstrukcyjna przy domach z poddaszem użytkowym. Więźba tradycyjna opiera się na krokwiach, jętkach i słupach montowanych na budowie z pojedynczych kantówek sosnowych lub świerkowych. Wiązary kratownicowe powstają w hali produkcyjnej na automatycznych stołach z łącznikami stalowymi typu Mitek, z dokładnością co do milimetra, a na budowie montuje się je zwykle w jeden dzień.
Wiązar kratownicowy typu W3 lub W4 o rozstawie 90 cm przenosi obciążenia rzędu 200-280 kg/m² przy rozpiętości do 12 m, podczas gdy klasyczna krokiew 8 × 18 cm w rozstawie 90 cm przenosi bez podparcia jętkami zaledwie 4-5 m. To właśnie dlatego przy dużych rozpiętościach więźba wymaga słupów i podciągów, zabierających cenne metry poddasza.
Tabela porównawcza
| Cecha | Więźba tradycyjna | Wiązary kratownicowe |
|---|---|---|
| Czas montażu (dom 150 m²) | 7-14 dni | 1-2 dni |
| Koszt robocizny | wyższy (praca na wysokości) | niższy (montaż z dźwigiem) |
| Koszt materiału | 100% bazowego | 85-95% bazowego |
| Rozpiętość bez podparcia | do 5 m | do 14 m |
| Schemat instalacji | wymaga przebić przez słupy | puste pasy na instalacje |
| Kontrola jakości | na budowie | w zakładzie, certyfikat C24 |
| Dostęp do poddasza | pełny, ale ze słupami | otwarta przestrzeń |
| Odporność ogniowa | do R 30 minut | do R 30 minut przy okładzinie GKF |
Więźba tradycyjna pozostaje niezastąpiona, gdy dach ma wiele koszy, koszowych załamań i narożników typu jaskółczy ogon, ponieważ warsztat cieśli radzi sobie z nietypowymi węzłami lepiej niż linia produkcyjna. Wiązary kratownicowe wygrywają na prostych geometriach, gdzie powtarzalność i szybkość montażu przekładają się na oszczędność czasu, a brak słupów oznacza wolną przestrzeń do adaptacji poddasza.
Kiedy nie stosować wiązarów kratownicowych
Wiązarów prefabrykowanych unikaj przy dachach wielopołaciowych z wieloma koszami, lukarnami nieregularnymi oraz w budynkach zabytkowych pod nadzorem konserwatora, który może wymagać widocznych krokwi w głównych pomieszczeniach. Nie sprawdzą się także w małych przybudówkach o rozpiętości do 3 m, gdzie koszt przygotowania produkcji przewyższa oszczędności.
Więźba tradycyjna nie sprawdzi się z kolei w domach pasywnych, gdzie szczelność powietrzna jest kluczowa, a każdy przebity słup oznacza most termiczny i komplikację przy wdmuchiwaniu celulozy. W takich przypadkach wiązary z pasem dolnym pełnią rolę rusztu dla paroizolacji, a brak przejść instalacyjnych przez elementy nośne gwarantuje ciągłość folii.
Mechanizm nośności dlaczego wiązar wygrywa na dużych rozpiętościach
Wiązar kratownicowy pracuje jak kratownica przestrzenna: pas górny ściskany, pas dolny rozciągany, a krzyżulce przenoszą siły ścinające. Drewno pracuje w głównych kierunkach włókien, więc każdy przekrój jest w pełni wykorzystany. W klasycznej więźbie krokiew pracuje jednocześnie na zginanie i ściskanie, a przy 6 m rozpiętości potrzebuje przekroju co najmniej 8 × 22 cm, co zabiera cenne centymetry pod okapem.
Z punktu widzenia fizyki budowli kratownica potrzebuje mniej materiału, ponieważ większość włókien drewna działa w osi podłużnej, gdzie wytrzymałość na rozciąganie wzdłuż włókien wynosi 14-16 N/mm², a na ściskanie wzdłuż włókien 20-24 N/mm². Krokiew musi przenieść moment zginający przy pomocy tylko części przekroju, stąd większe zapotrzebowanie na materiał.
Najczęstsze błędy przy wyborze projektanta dachu
Siedem klasycznych wpadek kosztuje inwestorów najczęściej od kilku do kilkudziesięciu tysięcy złotych. Pierwszą jest wybór projektanta wyłącznie po najniższej cenie, bez sprawdzenia uprawnień i polisy OC. Brak polisy oznacza, że po katastrofie budowlanej nie ściągniesz odszkodowania, a koszty naprawy przekraczają zwykle 50 000 zł.
Drugą pułapką jest zlecanie projektu osobom bez uprawnień. Formalnie projektant bez uprawnień budowlanych może narysować cokolwiek, ale kierownik budowy nie przyjmie takiego projektu do realizacji. Inwestorzy dowiadują się o tym po fakcie, gdy muszą szukać nowego projektanta i płacić drugi raz, a poprzednie rysunki często okazują się niepoprawne w detalu.
Trzecią wpadką jest brak spotkania na działce. Bez wizji lokalnej projektant nie uwzględni rzeczywistego kąta nasłonecznienia, przebiegu wiatru dominującego ani sąsiedztwa drzew, które za dwadzieścia lat zmienią zacienienie dachu. Efekt: pomieszczenia ciemniejsze niż na wizualizacji, a wilgoć w miejscach, których nikt nie przewidział w Excelu.
Czwartą pułapką jest rezygnacja z projektu odwodnienia. Dach bez dokładnie obliczonych spadków, rynien i wpustów naraża elewację na zacieki w ciągu dwóch-trzech lat. Koszt poprawki, łącznie z demontażem części podsufitki, to wydatek 8 000-15 000 zł, nie wspominając o wymianie zawilgoconej termoizolacji.
Kiedy formalnie potrzebujesz pozwolenia, a kiedy wystarczy zgłoszenie
Przebudowa dachu, która nie zmienia jego kształtu, nie wymaga pozwolenia, a jedynie zgłoszenia do urzędu. Ingerencja w konstrukcję więźby, zmiana kąta nachylenia lub pokrycia na cięższe niż 75 kg/m² wymaga już pozwolenia na budowę, bo zmienia parametry techniczne obiektu. Dokładne definicje znajdziesz w art. 71 Prawa budowlanego, ale w razie wątpliwości warto zapytać inspektora nadzoru albo architekta powiatowego.
Wymiana pokrycia na lżejsze, np. z dachówki ceramicznej na blachę na rąbek, nie wymaga nawet zgłoszenia, jeśli konstrukcja pozostaje nietknięta. Każda wymiana krokwi, jętek lub słupów to już przebudowa w rozumieniu Prawa budowlanego i wymaga co najmniej zgłoszenia z projektem zamiennym.
W strefach objętych ochroną konserwatora zabytków nawet kolor dachówki może wymagać uzgodnienia. Przed rozpoczęciem prac warto sprawdzić w gminie, czy posesja leży w takiej strefie, bo brak uzgodnienia skutkuje nakazem przywrócenia stanu pierwotnego na koszt inwestora.
Kiedy dach wymaga wymiany sygnały ostrzegawcze
- Wiek konstrukcji powyżej 30 lat lub pokrycia powyżej 40 lat, co pokrywa się z typową żywotnością materiałów.
- Widoczne ugięcia krokwi przekraczające 1/200 rozpiętości, ślady zacieków na ścianach kolankowych albo ciemne plamy na krokwiach wskazujące grzyby.
- Wzrost rachunków za ogrzewanie o ponad 20% rok do roku przy identycznym użytkowaniu, co sugeruje utratę szczelności warstw dachowych.
- Brak folii paroizolacyjnej, co w starszych domach oznacza zawilgocenie wełny i mostki termiczne.
- Zagrzybienie poddasza utrzymujące się mimo wietrzenia, ponieważ sam dach stał się rezerwuarem wilgoci.
Siedem najczęstszych błędów inwestorów z kosztami naprawy
- Brak obliczeń śniegowych. Koszt naprawy więźby w regionach z obciążeniem śniegiem powyżej 1,2 kN/m² to około 25 000 zł.
- Zbyt małe przekroje krokwi. Wymiana na właściwe przekroje z zachowaniem geometrii to wydatek 18 000-22 000 zł.
- Brak wiatrówek i stężeń. Zerwany dach w pierwszym orkanie to strata nie tylko dachu, ale i wyposażenia poddasza.
- Źle dobrana folia wstępnego krycia. Wymiana folii z odtworzeniem pokrycia to 12 000 zł.
- Mocowanie pokrycia na zwykłe wkręty zamiast nierdzewnych. Korozja po pięciu latach wymaga wymiany mocowania, 4 000-7 000 zł.
- Brak wentylacji okapu. Zagrzybienie krokwi w ciągu pięciu lat, koszt odgrzybiania 6 000-10 000 zł.
- Osadzenie okien połaciowych bez kołnierzy systemowych. Zalewanie poddasza przy każdym deszczu, koszt naprawy 9 000-14 000 zł.
Wskazówka praktyczna. Na spotkanie z projektantem przygotuj mapę do celów projektowych, wypis z MPZP, krótki opis oczekiwań (liczba pokoi na poddaszu, planowana liczba okien połaciowych) oraz informację o preferowanym pokryciu. To skraca pierwsze spotkanie z trzech godzin do czterdziestu minut, a projektant od razu weryfikuje wykonalność pomysłu i podaje wstępną cenę, więc unikasz późniejszych niespodzianek.
Dokumentacja i formalności co musisz wiedzieć przed startem
Kompletny projekt dachu w rozumieniu Prawa budowlanego składa się z części rysunkowej, opisu technicznego i obliczeń statycznych. Rysunki obejmują rzut więźby, przekroje przez kalenicę, kosz i narożnik, szczegóły obróbek kominowych oraz detale okapów. Wszystko to musi być podpisane przez osobę z uprawnieniami, a jej numer ewidencyjny trafia do dziennika budowy.
Część opisowa zawiera dane wejściowe (obciążenia, strefy wiatrowe i śniegowe wg Eurokodu), dobór materiałów, kolejność robót i warunki montażu. To ona jest najczęściej pomijana przy tanich ofertach i właśnie jej brak stanowi najczęstszą przyczynę kłopotów z kierownikiem budowy w trakcie realizacji.
Obliczenia statyczne wykonuje się najczęściej w programach Mitek, Pamir lub RoofCon-Truss, które na podstawie geometrii i obciążeń dobierają przekroje i wskazują punkty mocowania. Druk obliczeń z pieczątką projektanta stanowi załącznik do projektu i trafia do nadzoru budowlanego w razie kontroli.
Kiedy warto wymienić dach bez wymiany więźby
Jeśli więźba jest w dobrym stanie technicznym, a problemem jest stare pokrycie, izolacja i paroizolacja, można zdecydować się na sam remont pokrycia. Wymiana pokrycia lżejszego niż 75 kg/m² nie wymaga nawet zgłoszenia, o ile nie naruszamy geometrii dachu. Warto przy tym od razu dołożyć nową folię wstępnego krycia oraz poprawić wentylację okapu, bo to najskuteczniejszy sposób na wydłużenie życia więźby o kolejne 30 lat.
Zupełnie inaczej wygląda sytuacja, gdy trzeba wymienić samą więźbę. To przedsięwzięcie klasyfikowane jako przebudowa wymaga projektu zamiennego i zgłoszenia. W praktyce inwestorzy decydują się wtedy na wiązary kratownicowe, bo ich prefabrykacja drastycznie skraca czas prac na wysokości i eliminuje ryzyko, że cieśla bez nadzoru źle dobierze przekroje.
Dobór pokrycia kiedy zmiana wymaga wzmocnienia więźby
Kluczowy parametr, o którym rzadko mówi się klientom, to masa pokrycia w stanie nasączonym wodą. Dachówka ceramiczna potrafi ważyć 55-80 kg/m², dachówka cementowa 45-60 kg/m², blacha trapezowa 5-12 kg/m², a panel na rąbek z posypką 15-22 kg/m². Zmiana z lekkiego pokrycia na ciężkie bez sprawdzenia nośności krokwi kończy się koniecznością ich wymiany albo wzmocnienia, co oznacza kolejne 20 000-30 000 zł nieplanowanych kosztów.
Z punktu widzenia mechaniki, krokiew o przekroju 8 × 18 cm przenosi bez wzmocnienia obciążenie do 120 kg/m² przy rozstawie 90 cm i rozpiętości 4,5 m. Po przekroczeniu tej wartości potrzebna jest jętka albo zmiana rozstawu, co oznacza przeprojektowanie więźby. Bez obliczeń statycznych można wpaść w spiralę kosztów, dlatego doświadczeni projektanci zawsze pytają o docelowe pokrycie, zanim zaczną rysować.
Płaski dach z odwodnieniem wewnętrznym wymaga minimalnego spadku 1,5% w kierunku wpustu, co na dachu 10 m daje różnicę wysokości 15 cm. Każdy milimetr poniżej tej wartości to ryzyko zastoin wody, dlatego niektóre pracownie projektowe stosują spadek 3% z pełnym dociepleniem klinowym styropianem spadkowym. Brak tych spadków to najczęstsza przyczyna reklamacji na dachach płaskich z lat 2010-2018.
Dokumenty potrzebne do zgłoszenia przebudowy
- Wypis i wyrys z MPZP lub decyzja WZ, jeśli planu nie ma.
- Mapa do celów projektowych w skali 1:500, aktualna nie starsza niż rok.
- Projekt zagospodarowania działki obejmujący zaktualizowane obrysy dachu.
- Projekt budowlany zamienny, podpisany przez projektanta z uprawnieniami.
- Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane.
- Zaświadczenie projektanta o wpisie do izby, polisa OC, ewentualnie oświadczenie kierownika budowy.
Brak choćby jednego dokumentu wstrzymuje postępowanie, a w urzędach mniejszych gmin procedura potrafi trwać do 65 dni roboczych. Złożenie kompletu skraca ją do 21 dni, więc precyzja na tym etapie jest tańsza niż potem uzupełnianie braków.
Czy potrzebujesz kierownika budowy przy samym remoncie dachu
Remont dachu bez zmiany konstrukcji nie wymaga kierownika budowy, lecz jedynie zgłoszenia. Przebudowa z wymianą więźby wymaga już pełnego kierownika, dziennika budowy i zawiadomienia nadzoru o zakończeniu robót. Kierownik odpowiada nie tylko za zgodność z projektem, ale też za bezpieczeństwo pracowników na wysokości, co przy dachu o kącie nachylenia powyżej 30° robi dużą różnicę.
Art. 41 Prawa budowlanego jasno wskazuje, że przy robotach zmieniających warunki techniczne obiektu trzeba mieć kierownika, a przy robotach niewykraczających poza remont wystarczy zgłoszenie z opisem zakresu. Interpretacja bywa różna, dlatego przy niepewności lepiej wybrać kierownika i zyskać spokój niż ryzykować nakaz wstrzymania robót.
Proces projektowy krok po kroku co dzień po dniu
Etap pierwszy to inwentaryzacja, czyli wizja lokalna, pomiary istniejącej bryły i sprawdzenie stanu konstrukcji. Trwa od jednego do trzech dni, w zależności od dostępności domu. Efektem jest szkic istniejącego stanu w skali 1:50 lub 1:100 oraz lista usterek do uwzględnienia w projekcie.
Etap drugi to obliczenia konstrukcyjne, obejmujące przyjęcie obciążeń wg PN-EN 1991, dobór przekrojów, projekt węzłów i zwymiarowanie stężeń. W przypadku wiązarów kratownicowych etap ten powtarza się w hali produkcyjnej z dokładnością co do milimetra, a na budowę trafiają gotowe elementy z etykietą i rysunkiem montażowym.
Etap trzeci to dobór materiałów: pokrycie, folia, ocieplenie, kontrłaty, łaty, akcesoria. W tej części projektant przygotowuje specyfikację, którą łatwo przekłada się na zamówienie w hurtowni. Specyfikacja zawiera zawsze informację o gramaturze, klasie, normie i producencie danego materiału, co ułatwia porównanie ofert wykonawców.
Czwarty etap to wizualizacja 3D, pozwalająca zobaczyć dach w kontekście działki i elewacji. Jeśli projektant wykonuje ją w programie ArchiCAD lub SketchUp, otrzymujesz trzy do pięciu ujęć z różnych stron, z materiałami i teksturami. Na tym etapie łatwo jeszcze zmienić kolor dachówki czy kąt nachylenia bez kosztownych poprawek.
Piąty etap to kosztorys inwestorski, sporządzany najczęściej w programie Norma lub Rodos. Zawiera pełne rozbicie materiałów z cenami jednostkowymi, listę robocizny i czas realizacji. Kosztorys jest podstawą do porównania ofert wykonawców, więc im bardziej szczegółowy, tym mniej niespodzianek na budowie.
Szósty etap to adaptacja projektu do warunków lokalnych: dostosowanie do strefy wiatrowej i śniegowej zgodnie z mapą obciążeń, poprawki pod konkretnego wykonawcę, wprowadzenie ewentualnych zmian inwestora. Na tym etapie projektant przedstawia wersję finalną, która po zaakceptowaniu trafia na budowę.
Siódmy, ostatni etap to nadzór autorski projektanta, czyli wizyty na budowie w kluczowych momentach: montaż więźby, ułożenie pokrycia, odbiór końcowy. W zależności od umowy nadzór wliczony jest w cenę projektu albo wyceniany osobno, zwykle w przedziale 200-400 zł za wizytę.
Od pierwszego szkicu do gotowej dokumentacji mija średnio od czterech do ośmiu tygodni, w zależności od skomplikowania dachu i dostępności projektanta. Z tego powodu warto umawiać się z projektantem z co najmniej dwumiesięcznym wyprzedzeniem, szczególnie w sezonie budowlanym od marca do października.
Trzy pułapki prawne, które kosztują najwięcej
Pierwszą jest brak pozwolenia na przebudowę, gdy konstrukcja się zmienia. Kara to nie tylko nakaz rozbiórki, ale też grzywna do 50 000 zł lub kara pozbawienia wolności do lat dwóch w skrajnych przypadkach niezgodności z przepisami bezpieczeństwa. Drugą pułapką jest projekt bez uprawnień, co oznacza konieczność powtórzenia wszystkich etapów u nowego projektanta i podwójną opłatę. Trzecią to przekroczenie obrysu działki przez okap, za co grozi nakaz przywrócenia granicy nieruchomości.
W praktyce te trzy pułapki kosztują od kilkunastu do kilkudziesięciu tysięcy złotych, a wszystkie wynikają z pośpiechu i braku nadzoru doświadczonego fachowca. Projektant, który nie wspomni o pozwoleniu, nie jest wart swojej ceny, choćby rysował najpiękniej w okolicy.
Kiedy kierownik budowy zastępuje projektanta i odwrotnie
Częsta wpadka inwestorów polega na myleniu ról projektanta i kierownika. Projektant odpowiada za to, co narysował, i ponosi odpowiedzialność za obliczenia. Kierownik odpowiada za to, co dzieje się na budowie: zgodność wykonania z projektem, jakość robót, bezpieczeństwo i prowadzenie dziennika budowy. Ta druga osoba nie zastąpi pierwszej i odwrotnie, choć niektórzy wykonawcy oferują obie role, co wzbudza wątpliwości prawne.
Zgodnie z art. 21 Prawa budowlanego kierownik nie może jednocześnie być projektantem w tym samym obiekcie bez względu na posiadane uprawnienia, ponieważ kontrola własnej pracy nie spełnia standardu niezależnego nadzoru. To ważne, gdy wykonawca oferuje „wszystko w cenie”, bo zwykle oznacza, że czegoś nie robi.
Projekt dachu to dokument bez precedensu, bo łączy kilkanaście norm, kilkadziesiąt detali wykonawczych i odpowiedzialność prawną za bezpieczeństwo mieszkańców. Wybór wykonawcy czy to architekt IARP, czy konstruktor z uprawnieniami powinien opierać się na portfolio, numerze uprawnień, polisie OC i jasnej umowie, a nie na najniższej cenie. Jeśli planujesz remont dachu w 2026 roku, zacznij od rozmowy z dwoma-trzema projektantami, porównaj ich podejście do stref obciążeń i materiałów, a dopiero potem wybierz. Skorzystaj z okazji, by przy okazji zweryfikować kąt nachylenia połaci, sprawdzić stan więźby i upewnić się, że obecny pokrycie nie wymaga wzmocnień konstrukcyjnych, bo to właśnie ta decyzja zaważy na kosztach całej inwestycji.
